Методика внедрения Adempiere/iDempiere







Построение проекта внедрения

Специалисты Исполнителя отработали и успешно применяют технологию ведения проектов аналогичную методологии Oracle AIM for Business Flows - методику внедрения приложений, основанную на использовании стандартных библиотек процессов, адаптированную под архитектуру Adempiere и используемые в ней библиотеки процессов.

В ходе внедрения используются те же типы документов, поскольку они изначально вытекают из рекомендаций по ведению проектов PMBoK и SEBoK.

•          Сознательный отказ от трудоёмкой фазы формализации бизнес-процессов и требований к информационной системе "на бумаге"

•          Исключение фазы описания бизнеса "как есть" (as is) и акцент на интенсивное моделирование бизнес-процессов "как будет" (to be)

•          Активное использование работающего прототипа будущей системы, претерпевающего развитие от некоторой типовой конфигурации до максимально соответствующей требованиям бизнеса системы

•          Максимальное стремление к реализации нестандартных требований бизнеса имеющимися средствами настройки системы

Основным регламентирующим документом является Устав проекта, согласуемый сторонами на первом этапе. Он содержит общие требования заказчика, подробную спецификацию работ и план-график, правила взаимодействия команд проекта со стороны Заказчика и Исполнителя, порядок внесения изменений, общее понимание рисков проекта и способов их снижения и т. п.

Основной формой взаимодействия консультантов и ключевых пользователей системы (владельцев бизнес-процессов) является серия демонстрационных сессий. В ходе сессии консультант демонстрирует пользователю возможности системы и фиксирует отклонения от бизнес-процесса заказчика, согласует необходимые изменения. Изменения обобщаются, вносятся в конфигурацию системы, выполняется следующая итерация.

Внедрение проходит в несколько установленных этапов, на каждом из которых устанавливаются базовые настройки. Сразу после прохождения регламентированных процессом установки этапов можно начинать работу в системе и вводить первые хозяйственные операции.

Рассмотрим основные понятия методики.

Задача в терминах данной методики представляет собой элементарный (неделимый) объём работ, который обязательно заканчивается каким-либо результатом (в большинстве случаев - документом). Все задачи проекта разделены и сгруппированы по фазам и процессам проекта.

Фаза - это группа задач, выполнение которых приводит к достижению важного рубежа в ходе проекта. Фазы делят проект на "вертикальные" (временные) части и создают естественные вехи для контроля выполнения проекта.

Выделяют 5 фаз проекта:

  • "Определение". Содержит задачи определения и анализа, а также планирования проекта.
  • "Уточнение". Содержит задачи по проектированию будущей системы.
  • "Построение". Объединяет задачи по настройке системы и разработке её расширений.
  • "Переход". Состоит из задач по комплексному тестированию системы, импорту данных и обучению пользователей.
  • "Поддержка". Начало промышленной эксплуатации, развитие системы.

Процесс - это группа задач, объединенная общей функцией и приводящая к разработке ключевых выходных документов, связанных единой темой. Задачи в рамках процесса тесно связаны между собой, задачи одного процесса могут занимать почти весь проект.

Выделяют следующие основные процессы проекта:

  • Отображение бизнес-процессов. Целью процесса является анализ того, какая функциональность Adempiere и каким образом может использоваться для реализации функциональных возможностей, необходимых Заказчику. В этом процессе окончательно определяется будущая реализация бизнес-процессов Заказчика, определяется размещаемая в системе информация, перечень требуемых доработок, а также значения параметров настройки.
  • Прикладная и техническая архитектура. Целью процесса является разработка дизайна архитектуры информационной системы, соответствующего видению бизнес-процессов Заказчика, определяются значения ключевых параметров (например, организационная структура, план счетов Заказчика).
  • Проектирование. Процесс фокусируется на разработке расширений, ориентированных на специфические технические требования заказчика.
  • Конвертация данных. Целью процесса является конвертация (перенос) всех необходимых данных из имеющихся информационных систем Заказчика, замещаемых в ходе внедрения системы, основная часть работы заключается в подготовке данных для конвертации, определении надежных источников, очистке данных.
  • Документирование. Документирование начинается с самой ранней стадии проекта, включает в себя подготовку технических и пользовательских материалов с учетом специфики заказчика.
  • Тестирование решений. Целью процесса является многократный "прогон" предлагаемого бизнес-решения с помощью проведения итеративных целевых сессий-совещаний и тестирования качества всех элементов решения.
  • Освоение и тренинги. Процесс проведения тренингов конечных пользователей (завершение проекта внедрения). Главной целью процесса является способствование принятию новой системы всеми её будущими пользователями.
  • Переход к промышленной эксплуатации. В ходе этого процесса рассматриваются все вопросы, связанные с вводом в эксплуатацию системы и ее последующим сопровождением. В ходе этого процесса производится настройка параметров системы для промышленной эксплуатации.

В результате методикой внедрения предлагается следующий алгоритм внедрения:

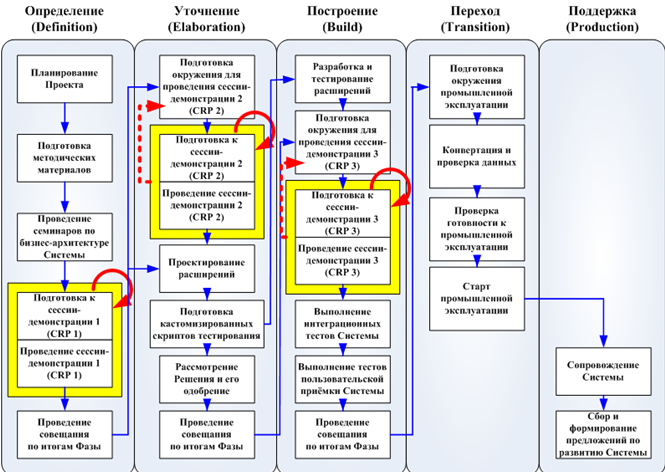

Алгоритм внедрения Adempiere.

В тестовую среду системы вводятся данные, позволяющие демонстрировать все возможности приложения. Проектная группа начинает активно тестировать преднастроенный работающий прототип системы (сессия CRP1).

В ходе CRP1 возможности приложения консультанты-специалисты по приложению демонстрируются по заранее проработанным сценариям показа (что именно кому и с какими данными выполнять). Зрителями и активными участниками CRP1 являются участники проектной группы от предприятия: бизнес-эксперты. При этом достигаются следующие цели:

  • Происходит ознакомление бизнес-экспертов предприятия с вариантами использования приложения.
  • Выявляются особенности бизнес-процессов предприятия, и собирается орг-структурная информация о предприятии.

На втором этапе проекта прототип системы настраивается на все процессные и структурные особенности бизнеса, реализуемые путем настройки. Корректируются сценарии использования системы в привязке к особенностям бизнеса.

Система, максимально настроенная на особенности бизнеса повторно "прокручивается" по максимально приближенным к реалиям бизнеса сценариям (сессия CRP2). Главной целью CRP2 является разъяснить представителям бизнеса, что использование заложенных в приложение бизнес-процессов эффективно для практики предприятия.

В ходе CRP1 и CRP2 выявляются и документируются все особенности бизнеса, которые не могут быть удовлетворены настройкой приложения и требуют его доработки (если таковые существуют). Одновременно разрабатываются новые сценарии, позволяющие продемонстрировать / протестировать работу системы в "доработанном" варианте.

На второй и третьей фазе выполняются задачи по доработке приложения. На третьей фазе проекта прототип системы, настроенный и доработанный под все особенности бизнеса, опять "прогоняется" проектной группой уже на полностью реальных сценариях (сессия CRP3). Устраняются все замечания и недоработки системы. Цель CRP3 - убедиться в полной работоспособности бизнес-процессов, построенных на использовании системы.

На четвертой фазе проекта все настройки и доработки системы переносятся со среды тестового прототипа в среду промышленной эксплуатации системы. Происходит ввод начальных данных в систему, тренинги для всех пользователей.

На пятой фазе система запускается в эксплуатацию. Проводится интенсивная "работа над ошибками" в течение первого периода эксплуатации системы.

Этапы Проекта

В целях приведения предлагаемого методикой алгоритма внедрения в соответствие со сложившейся практикой внедрения информационных систем в российских организациях весь Проект был разбит на четыре основных Этапа, критерием разбиения является основной значимый результат, достигаемый в ходе выполнения работ Этапа.

Этап 1. Планирование Проекта.

Главной задачей данного этапа является выполнение работ по общему планированию проекта, определению его рамок, организационной структуры, способов взаимодействия команды Проекта и т.д. Соответствие Этапа 1 работам алгоритма внедрения указано на нижеследующем рисунке

Соответствие Этапа 1 работам алгоритма внедрения



Этап 2. Развёртывание демонстрационного экземпляра Системы и сбор информации необходимой для внедрения

Главной задачей данного этапа является показ работы демонстрационного экземпляра Системы, и получение согласованных предложений по структуре ключевым настройкам Системы. Соответствие Этапа 2 работам алгоритма внедрения указано на нижеследующем рисунке.

Соответствие Этапа 2 работам алгоритма внедрения

Этап 3. Развёртывание опытного экземпляра Системы и проведение тренингов специалистов Заказчика.

Главной задачей данного этапа является развёртывание на программно-аппаратных средствах Заказчика опытного экземпляра Системы, сконфигурированного с учётом специфики деятельности Заказчика, а также проведение тренингов бизнес-экспертов Заказчика по базовой функциональности внедряемых модулей. Соответствие Этапа 3 работам алгоритма внедрения указано на нижеследующем рисунке.

Соответствие Этапа 3 работам алгоритма внедрения



Этап 4. Развёртывание промышленного экземпляра Системы и комплексный переход к опытно-промышленной эксплуатации.

Главной задачей данного этапа является тестирование процедур интеграции с существующими бухгалтерской и PDM-системами на опытном экземпляре Системы, сконфигурированного с учётом специфики деятельности Заказчика, проведение технических и организационных мероприятий по формированию среды промышленной эксплуатации Системы, создание промышленного экземпляра Системы и загрузка данных для начала промышленной эксплуатации и проведение тренингов для конечных пользователей. Соответствие Этапа 4 работам алгоритма внедрения указано на нижеследующем рисунке.



Соответствие Этапа 4 работам алгоритма внедрения

Этап 5. Начало промышленной эксплуатации Системы.

Главной задачей данного этапа является поддержка промышленной эксплуатации Системы, оказание консультаций и разрешение проблем, связанных с запуском Системы в промышленную эксплуатацию. Соответствие Этапа 5 работам алгоритма внедрения указано на нижеследующем рисунке.

Соответствие Этапа 5 работам алгоритма внедрения

Общая схема соответствия Этапов Проекта алгоритму внедрения представлена на нижеследующем рисунке.

Общее соответствие Этапов проекта алгоритму внедрения

В результате предложенное разбиение Проекта на Этапы является эффективным способом управления сложностью реализуемого Проекта, обеспечит нарастающее планомерное развитие и позволит эффективно проконтролировать ход выполнения Проекта и, как следствие, достигнуть основных целей и задач Проекта.

Организационная структура Проекта

Организационная структура Проекта

Проект, как временный институт, создаваемый для достижения поставленных целей, должен иметь четкую организационную структуру, обеспечивающую успешное функционирование, коммуникацию и учет интересов основных лиц, вовлеченных в осуществление и управление происходящими переменами.

Для ведения Проекта принята следующая его организационная структура.

Организационная структура Проекта

Для выполнения любой задачи Проекта назначается функциональная роль (одна или несколько), представляющая собой совокупность обязанностей и выполняемых в Проекте функций. Методика ведения Проекта предлагает набор стандартных ролей, например - Спонсор Проекта, Руководитель Проекта, Бизнес-эксперт и т.д. На основе распределения ролей на Проекте определяются тип и количество необходимых ресурсов.

Рассмотрим подробнее описание обязанностей, соответствующих указанным ролям.

Куратор Проекта (со стороны Исполнителя) - это руководитель высшего звена Исполнителя, обеспечивающий поддержку Проекта, определяющий стратегию ведения Проекта, обеспечивающий его ресурсами и участвующий в разрешении проблем проекта, вынесенных на уровень Управляющего совета Проекта.

Основные функции Куратора Проекта:

  • Утверждать изменения рамок Проекта.
  • Участвовать в управлении Проектом и своевременно принимать решения, обеспечивающие успешное завершение Проекта.
  • Идентифицировать выгоды Проекта.
  • Обеспечивать финансирование Проекта.
  • Обеспечивать решение организационных проблем Проекта.
  • Принимать окончательное решение при возникновении спорной ситуации.
  • Содействовать в разработке Устава и Календарного плана Проекта.
  • Участвовать в завершении работ по зарегистрированным проблемам.

Спонсор Проекта (со стороны Заказчика) - это руководитель высшего звена Заказчика, обеспечивающий поддержку Проекта со стороны руководства.

Роль Спонсора проекта особенно значительна, поскольку он несёт ответственность за то, чтобы средства, выделенные на проект, расходовались разумно, и выполняемые задачи действительно были направлены на создание полезных для Заказчика выходных результатов Проекта. Спонсор Проекта принимает окончательное решение в случае возникновения противоречий в подходах к работе и задачах проекта.

Основные функции Спонсора Проекта:

  • Утверждать изменения рамок Проекта.
  • Участвовать в управлении Проектом и своевременно принимать решения, обеспечивающие успешное завершение Проекта.
  • Идентифицировать выгоды Проекта.
  • Обеспечивать финансирование Проекта.
  • Обеспечивать решение организационных проблем Проекта.
  • Принимать окончательное решение при возникновении спорной ситуации.
  • Содействовать в разработке Устава и Календарного плана Проекта.
  • Участвовать в завершении работ по зарегистрированным проблемам.

Руководитель Проекта (со стороны Исполнителя) - ответственный за выполнение работ Проекта. Руководитель проекта на регулярной основе доводит до Управляющего совета информацию о состоянии Проекта, о наиболее значительных проблемах, возникших в ходе проекта, и ключевых документах, подготовленных проектной группой. Он информирует Спонсора проекта о мерах, необходимых для обеспечения своевременного и качественного выполнения задач проекта.

Обязанности Руководителя Проекта со стороны Исполнителя:

  • Обеспечивать функциональное качество разрабатываемого решения.
  • Утверждать подходы к работе и принимать результаты Проекта в соответствии с утвержденными подходами.
  • Контролировать технические аспекты Проекта.
  • Ежедневно контролировать работу Команды Проекта.
  • Разработать и поддерживать в актуальном состоянии Устав проекта и План проекта
  • Проводить формальные проверки.
  • Участвовать в решении проблем.
  • Контролировать процесс решения и закрытия проблем.
  • Контролировать основные показатели Проекта (сроки, рамки, бюджет).

Координатор Проекта (со стороны Заказчика) - ответственный руководитель Заказчика, контролирующий и координирующий ход работ Проекта со стороны Заказчика.

Помимо обязанностей, указанных для Руководителя Проекта со стороны Исполнителя, Руководителя Проекта со стороны Заказчика:

  • Отвечает за организацию проектных работ со стороны Заказчика.
  • Обеспечивает поддержку проекта со стороны Заказчика по работам, производимым на предприятии.
  • Обеспечивает доступность ресурсов и взаимодействие персонала со стороны Заказчика.

Консультант - специалист, ответственный за корректную постановку автоматизируемых бизнес-процессов Заказчика и их методическое обеспечение, непосредственно выполняющий работы по конфигурированию и настройке Системы.

Основные обязанности бизнес-аналитика:

  • Формальное описание бизнес-процессов Заказчика.
  • Анализ бизнес-процессов предприятия на предмет непротиворечивости;
  • Согласование моделей бизнес-процессов со специалистами Заказчика для отражения данных моделей в документах по конфигурированию Системы.
  • В пределах своей компетенции решение вопросов, связанных с проведением работ.

В Проекте представлены бизнес-аналитики со стороны Исполнителя.

В целях передачи знаний и более эффективных коммуникаций в Проект могут быть введены консультанты  со стороны Заказчика.

Системный архитектор - специалист, непосредственно выполняющий работы по установке и администрированию Системы, а также отвечающий за техническую архитектуру Системы.

В Проекте представлен системный архитектор со стороны Исполнителя.

В целях передачи знаний и более эффективных коммуникаций в Проект может быть введен системный архитектор со стороны Заказчика.

Функциональный архитектор - специалист, отвечающий за:

  • общесистемные настройки;
  • регистрацию новых пользователей;
  • правильность конфигурации и использования модулей системы;
  • стыковку системы с внешними приложениями;
  • импорт начальных данных в систему;
  • обеспечение пользователей учебными материалами по работе с Системой;
  • отслеживание развития функциональных возможностей Системы (Этап 5. Начало промышленной эксплуатации);
  • отработку технических запросов и заявок пользователей, работающих в Системе в процессе технической поддержки (Этап 5. Начало промышленной эксплуатации).

Разработчик - специалист, непосредственно выполняющий работы по разработке дополнительной функциональности Системы.

Бизнес-эксперт - это ключевой предметный специалист Заказчика, обеспечивающий экспертизу в соответствующей предметной области бизнеса для создания выходных результатов Проекта. Как правило, бизнес-эксперт не выполняет самостоятельно работы на Проекте, а обеспечивают необходимой информацией бизнес-аналитиков, которые готовят выходные результаты Проекта. Исключение составляют целевые сессии-совещания по тестированию бизнес-процессов в Системе, на которых бизнес-эксперт выступает в качестве ключевого специалиста, ответственного за корректность отражения предметной области и автоматизируемых бизнес-процессов в Системе. Основные обязанности бизнес-эксперта:

  • Обеспечивать экспертизу по текущему состоянию бизнес-процессов.
  • Представлять область бизнеса при формировании видения будущей информационной Системы.
  • Эффективно обеспечивать Команду Проекта информацией и участвовать в проектной работе. При необходимости для предоставления информации привлекать других сотрудников предприятия из соответствующих подразделений.
  • Активно способствовать обмену знаниями в условиях работы проектной группы.
  • Участвовать в целевых сессиях-совещаниях (CRP), представлять замечания и предложения по построению бизнес-процессов Заказчика с помощью Системы.
  • Является ответственным за корректное отражение предметной области бизнеса в Системе.

Перечисленные выше функциональные роли объединены в управляющую (Управляющий совет) и исполнительную (Команда Проекта) структуры Проекта.

Управляющий совет Проекта.

В соответствии с организационной структурой Проекта в состав Управляющего совета входят:

  • Куратор Проекта со стороны Исполнителя.
  • Спонсор Проекта со стороны Заказчика.
  • Руководитель Проекта со стороны Исполнителя.
  • Координатор Проекта со стороны Заказчика.

Управляющий совет выступает как коллективный эксперт Проекта. Управляющий совет обеспечивает движение Проекта в соответствующих областях бизнеса и способствует достижению целей Проекта, определённых в Уставе Проекта. В частности, Управляющий совет должен способствовать созданию благоприятного климата для реализации Проекта и проведению требуемых изменений.

Управляющий совет имеет полномочия поднимать вопросы, связанные с изменением рамок Проекта и выделением финансирования на Проект.

Работа управляющего совета происходит путем регулярных заседаний. На данном Проекте Управляющий совет должен собираться не реже 1 раза в 4 недели. Собрания Управляющего совета могут быть приурочены к знаковым событиям (вехам) Проекта.

Основные обязанности участников Управляющего совета:

  • Увязка и согласование интересов различных областей бизнеса.
  • Решение проблем, вынесенных на рассмотрение Управляющего совета.
  • Содействие продвижению Проекта.
  • Участие в регулярных заседаниях Управляющего совета.

Команда Проекта.

Команда Проекта состоит из специалистов Исполнителя и выделенных сотрудников Заказчика. Каждый участник Команды Проекта должен выполнять конкретные задачи по подготовке рабочих продуктов Проекта и отчитываться за свою работу перед соответствующим Руководителем Проекта (со стороны Исполнителя, со стороны Заказчика). Все члены Команды Проекта, работая в тесном сотрудничестве и обмениваясь полученными знаниями при взаимодействии, обеспечивают достижение целей Проекта.

Работа проектной группы базируется на следующих принципах:

  • Вся работа выполняется группой, каждый член которой несет персональную ответственность за выполнение порученного задания перед Руководителем проекта или Координатором проекта;
  • Все члены группы тщательно документируют результаты своей работы в заранее установленном формате представления;
  • Каждый член группы отвечает за результаты работы всей группы и при необходимости может быть привлечен к выполнению работ, не входящих в сферу его непосредственной ответственности.


 Распечатать »
 Правила публикации »
  Написать редактору
 Рекомендовать » Дата публикации: 01.12.2015


Магазин программного обеспечения   WWW.ITSHOP.RU
Microsoft 365 Business Standard (corporate)
TeeBI for RAD Studio Suite with source code single license
Enterprise Connectors (1 Year term)
ABViewer Standart пользовательская
VMware Workstation Pro 12 for Linux and Windows, ESD

Другие предложения...

Курсы обучения   WWW.ITSHOP.RU

Другие предложения...

Магазин сертификационных экзаменов   WWW.ITSHOP.RU

Другие предложения...

3D Принтеры | 3D Печать   WWW.ITSHOP.RU

Другие предложения...

Новости по теме

Рассылки Subscribe.ru
Информационные технологии: CASE, RAD, ERP, OLAP
Программирование на Microsoft Access
CASE-технологии
OS Linux для начинающих. Новости + статьи + обзоры + ссылки
СУБД Oracle "с нуля"
eManual - электронные книги и техническая документация
Краткие описания программ и ссылки на них

Статьи по теме

Новинки каталога Download

Исходники

Документация






rambler's top100 Rambler's Top100
